2022年11月份水利工程质量与安全监督月报
发布日期:2022-12-26
浏览次数:
2022年11月份
水利工程质量与安全监督月报
一、全市质量与安全监督总体工作…………………………2
二、全市水利工程建设情况 ………………………………4
三、工程质量检测及质量评定情况…………………………9
四、监督检查存在问题及意见 ……………………………16
一、全市质量与安全监督总体工作
(一)市本级
1.11月3日,迎接省水利厅水利工程质量建设暗访组对我市兴隆台区段绕阳河治理工程项目进行质量检查。
2.11月4日—8日,开展2022年盘锦市水利工程建设质量考评工作,对全市各县区水行政主管部门质量管理措施情况,及水利工程项目质量管理效果情况调阅了相关材料。
3.11月9日,对各县区开展2022年水利工程质量监督检测工作。
4.11月14-16日,配合省水利厅水利工程建设质量考评小组对我市质量工作的调研,调阅我市水利工程质量管理措施情况的同时,对各县区的水利工程项目质量管理效果情况进行检查。
5.11月22日,对本月初质量考评工作中部分工程进行补充检查。
6.11月24日,督促各县区对本月“市对县区”及“省对县区”质量管理效果检查时发现的质量问题进行整改。
7.11月23-30日,对盘山县水系连通及农村水系综合整治河道治理、万金滩新闸及红旗站项目分部工程质量评定情况进行核备。
(二)盘山县
1.参与2022年正在验收的工程项目监督工作,复核各质量责任主体的资质及其派驻现场的项目负责人、有关从业人员的资格,对质量责任主体质量管理体系建立、运行和质量行为进行监督。
2.对重要隐蔽(关键部位)单元工程、分部工程、单位工程、工程项目的质量结论及质量等级进行核备。
3.yh0612cc银河对盘山县水利2022年度水利建设质量履职情况考评工作进行检查,市质安站对盘山县2022年度大中型水库移民后期扶持项目第一标段和第二标段进行监督检查,并对检查发现的问题,及时落实整改。
(三)双台子区
1.11月4日,市质安站对我区三个在建项目各参建单位工作进行指导检查。
2.11月16日,由省水利质安中心站带队,市质安站陪同,对已完工优质水利工程质量管理工作进行指导,查缺补漏,进一步提升我区水利工程质量监督管理能力。
3.组织相关工作人员,利用电脑学习辽宁省水利工程质量与安全监督管理平台操作,确保质量监督工作信息及时上报。
(四)兴隆台区
1.11月8日,兴隆台区农业和水利服务中心联合质量安全监督站对绕阳防洪治理工程进行现场质量监督检查。
2.11月17日,兴隆台区农业和水利服务中心联合质量安全监督站对兴海街道西跃村农田道路建设工程开展安全监督工作。
3.11月22日,兴隆台区农业和水利服务中心联合质量安全监督站对兴海街道裴家村农田道路建设工程开展安全监督工作。
(五)大洼区
1.对大洼区2022年大辽河堤防维修养护工程项目、2022年中央财政补助农村饮水工程进行日常监督检查工作。
2.11月16日监督站到农村饮水工地东风现场检查。
3.11月25日监督站王岩、张鹏同参建单位一起到农村饮水平安镇,检查泵房基础。
二、全市水利工程建设情况

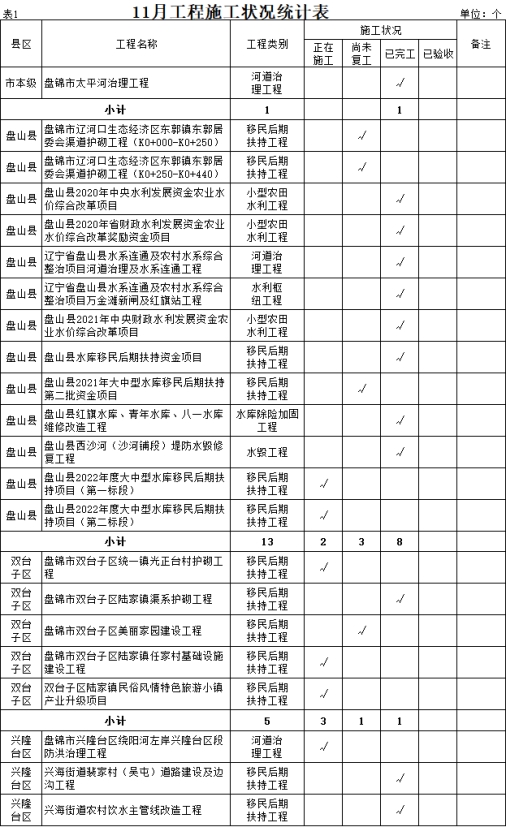

本月,市直项目法人及各县、区质量监督安全机构均按要求上报了水利工程质量与安全月报。月报报送范围为省以上投资项目,工程类别包括水库除险加固、河道治理、灌区(含泵站)改造、小型农田水利、农村饮水安全工程、抗旱应急工程、水土保持和移民后期扶持工程8类。共上报工程44项,其中9项工程正在施工,6项工程处于停工状态,29项工程已完工。详见表1、表2、表3。
三、工程质量检测及质量评定情况
本月上报工程44项,其中40项进行了施工自检,检测结果全部合格,3项工程因为停工未开展自检,1项工程因刚开工未进行自检,详见表4。其中42项工程进行了质量评定,累计评定单元工程9112个,优良单元工程8085个,单元工程优良率88.73%。盘山县新增2项工程的单元质量评定,其中盘山县2022年度大中型水库移民后期扶持项目(第一标段)评定单元工程12个,优良单元8个,优良率为66.7%;盘山县2022年度大中型水库移民后期扶持项目(第二标段)评定单元工程24个,优良单元19个,优良率为79.2%。双台子区新增2项工程的单元质量评定,其中盘锦市双台子区陆家镇任家村基础设施建设工程评定单元工程18个,优良单元14个,优良率为77.8%;双台子区陆家镇民俗风情特色旅游小镇产业升级项目评定单元工程10个,优良单元7个,优良率为70%。兴隆台区新增1项工程的单元质量评定,兴海街道裴家村过水涵建设工程评定单元工程15个,优良单元13个,优良率为86.7%。大洼区新增2项工程的单元质量评定,其中盘锦市大洼区2022年中央财政补助农村饮水工程维修养护项目工程评定单元工程25个,优良单元20个,优良率为78.6%;大洼区2022年大辽河堤防维修养护工程评定单元工程34个,优良单元24个,优良率为70.6%,详见表5。
四、监督检查存在问题及意见
1.受疫情影响,部分工程所需块石等原材料无法及时进入施工现场,造成工期滞后,施工进度缓慢。项目法人要督促施工单位拓宽原材料购买渠道,做好开工复工准备,确保按照时间节点完成全部建设内容。
2.已完工工程,施工单位要及时对重要隐蔽工程、分部工程进行质量评定,并报监理单位复核,由项目法人认定后报质量监督机构核备;项目法人要积极组织各参建单位进行法人验收,并及时将验收鉴定书及质量评定材料报送质安站核备。
3.部分质量监督机构无监督检测经费。各县区水行政主管部门要提高认识,进一步强化质量检测在工程实体质量管理中的关键作用,用检测数据说话,提高质量监督工作的科学性和权威性,要进一步加大实体工程质量检测范围和频次,突出对重要部位,隐蔽部位和关键节点的检测,要积极与财政争取,将监督检测经费列入财政预算。
4.已经进入冬季施工阶段,大风、雨雪、寒潮、冰冻等恶劣天气逐渐增多,各单位务必严格按照冬季施工标准进行作业,保证工程质量,确保人员安全。
(统计编辑:廉 鑫 审核:齐士强)
分送:局党组成员,局机关相关科室 县(区)水利局,市水利服务中心 |
yh0612cc银河 2022年12月15日印发 |
